Zum Hauptinhalt springen

Nachführung des IVS-Bundesinventars

Die inhaltliche und technische Überprüfung und Bereinigung des Bundesinventars ist Aufgabe des ASTRA. Wir halten Sie über den aktuellen Stand dieses Projekts auf dem Laufenden.

Zügenschlucht Davos (GR)

Das Bundesamt für Strassen (ASTRA) ist verpflichtet, das Bundesinventar der historischen Verkehrswege der Schweiz regelmässig nachzuführen und aktuell zu halten. Bis 2035 sollen gemäss Verordnungsauftrag (VIVS, Art. 5) inhaltliche und technische Schwächen des bestehenden Inventars behoben, Lücken geschlossen und seine Anwendbarkeit in der Praxis verbessert werden. Das Projekt zur Nachführung des Bundesinventars wird von der IVS-Fachstelle des ASTRA nach HERMES-Standards geführt und befindet sich aktuell in der Konzeptphase.

Aktueller Stand der Arbeiten

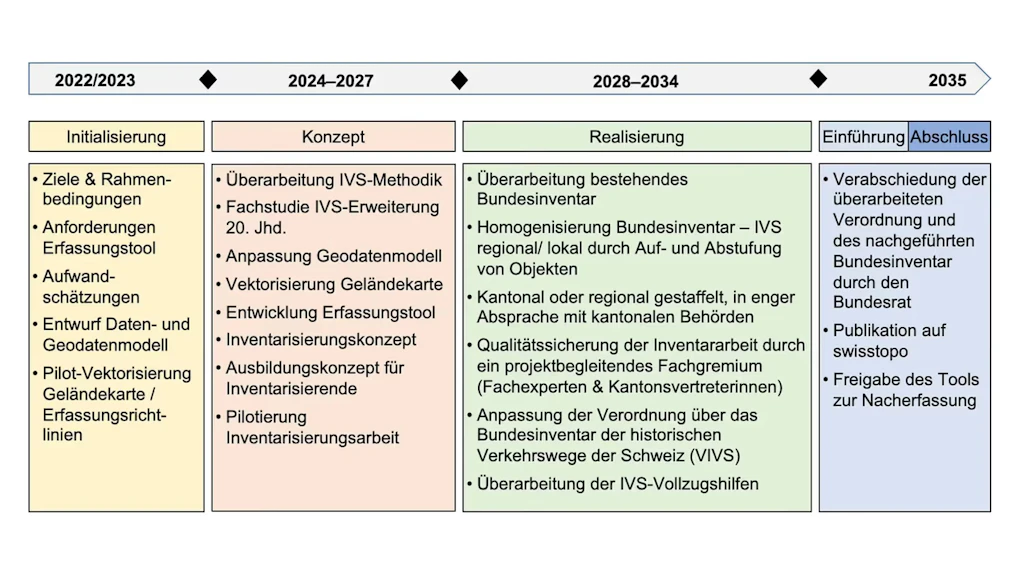

Meilensteinplanung bis zum Abschluss der Phase Konzept im Projekt zur Nachführung des IVS-Bundesinventars. Stand August 2026.

IVS-Nachführung: Meilensteine Phase Konzept

Bisherige Arbeitsergebnisse

Die Methodik zur Inventarnachführung macht die Inventarisierungsgrundsätze einem breiteren Publikum sowie den IVS-Vollzugsbehörden zugänglich und ermöglicht ihnen ein besseres Verständnis des Inventars. Sie orientiert sich grösstenteils an der bisherigen IVS-Methodik, weitet aber den Blick über den Zeitschnitt (Erstausgabe Topographischer Atlas) des bestehenden Inventars hinaus. Sie liefert damit die wissenschaftlichen Grundlagen zur Aufnahme und Bewertung von jüngeren Verkehrswegen und Kunstbauten. Die Methodik ist für die Nachführung des IVS-Bundesinventars verbindlich. Ihre Nutzung wird aber auch den Kantonen empfohlen, die die Nachführung der IVS-Objekte von regionaler oder lokaler Bedeutung anstreben. Nach einer informellen fachlichen Anhörung der Kantone, betroffener Bundesämter und Fachorganisationen sowie der ENHK und der EKD wurde die Nachführungsmethodik im Juni 2026 von der ASTRA-Geschäftsleitung als Vollzugshilfe genehmigt.

Die Arbeiten zur Erweiterung des IVS-Geodatenmodells fanden nach der Konsultation der Modelldokumentation bei den GIS- und IVS-Fachstellen der Kantone und des Bundes ihren Abschluss. Das überarbeitete Geodatenmodell hat seine Gültigkeit sowohl für das IVS-Bundesinventar wie für die IVS-Objekte von regionaler und lokaler Bedeutung. Es umfasst neu auch die Attribute der Geländekarte, die mit der IVS-Nachführung vektorisiert werden soll, und bietet die Möglichkeit zur Erfassung von besonderen Kunstbauten als spezifische Formen von IVS-Abschnitten.

Laufende Arbeiten

Die agile Umsetzung zur Entwicklung einer Applikation für die Erfassung der IVS-Nachführung konnte im Sommer 2026 gestartet werden. Sie soll Korrekturen und Ergänzungen der bisherigen IVS-Daten sowohl auf der Inventarkarte als auch bei den Inventarbeschrieben ermöglichen. Die Applikation wird für die Nachführung des IVS-Bundesinventars entwickelt, soll aber auch den Kantonen für die Nachführung der IVS-Objekte von regionaler und lokaler Bedeutung zur Verfügung stehen. Es ist vorgesehen, den IVS-Stakeholdern im Herbst 2027 einen ersten Prototyp der Applikation vorzustellen (sogenannter Showcase).

Basierend auf der Methodik zur Inventarnachführung wird im Auftrag des ASTRA eine Arbeitshilfe entwickelt. Sie präzisiert die Grundsätze der Methodik und ergänzt sie mit konkreten Handlungsanweisungen für die künftige Inventarisierungsarbeit. Die Arbeitshilfe soll zusammen mit der Fachapplikation eine qualitätsvolle und effiziente Inventarisierung nach einheitlichen Kriterien und Vorgaben gewährleisten und Inventarisierenden die Arbeit erleichtern.
In die Arbeitshilfe einfliessen sollen auch die Erkenntnisse von Studien zur effizienten Erfassung von IVS-Geländedaten, die im Auftrag des ASTRA erstellt werden.

Die Erkenntnisse aus den Erfassungsrichtlinien zur Vektorisierung der Geländekarte sind in das erweiterte IVS-Geodatenmodell eingeflossen. Nach einer erfolgreichen Vorstudie mit vielversprechenden Resultaten starten im Herbst 2026 die Arbeiten zur Vektorisierung der Geländekarten-Informationen aller IVS-Objekte der Schweiz mit Unterstützung von machine learning. Die vektorisierten Geländekarteninformationen liefern zusammen mit der Inventarkarte die Kartenbasis für die Inventarisierungsarbeiten im Rahmen des Nachführungsprojekts.

Umsetzungsvorbereitung und -begleitung

Um die schweizweite IVS-Nachführung optimal vorzubereiten, sollen nebst der Fachapplikation und der Arbeitshilfe auch Schulungsmaterialien entwickelt und im Rahmen einer grossen Praxisevaluation umfassend getestet werden. Die Vergabe dieser Arbeiten erfolgt über eine öffentliche Ausschreibung im offenen Verfahren.

Hintergrundinformationen

Warum braucht es eine Nachführung des Bundesinventars?

Seit seiner Publikation im Jahr 2010 wurde das Bundesinventar nicht aktualisiert. Dies betrifft sowohl die Streckenverläufe auf der Inventarkarte als auch die Objektbeschriebe des Inventars. Viele dieser Objektbeschriebe stammen noch aus den 1980er- und 1990er-Jahren. Gab es in den letzten 25 Jahren Änderungen an der traditionellen Bausubstanz, so wurden diese nicht nachgeführt. Zudem ist die technische Datengrundlage des Inventars veraltet, weshalb fehlerhafte Daten nicht mehr korrigiert werden konnten. Aus fachlicher und technischer Sicht besteht daher zwingend Überarbeitungsbedarf.

Auf welcher Grundlage erfolgt die Nachführung?

Rechtlich ist die Nachführung in Artikel 5 des Bundesgesetzes über den Natur- und Heimatschutz (NHG) begründet. Er besagt, dass Inventare mit Objekten von nationaler Bedeutung regelmässig überprüft und bereinigt werden sollen. Präzisierend legt die Verordnung über das Bundesinventar der historischen Verkehrswege (VIVS) von 2010 eine vollständige Überprüfung und Bereinigung des IVS-Bundesinventars unter Federführung des ASTRA innerhalb von 25 Jahren nach ihrer Inkraftsetzung, also bis 2035, fest. Die inhaltliche Nachführung der IVS-Objekte von regionaler und lokaler Bedeutung ist zwar Sache der Kantone, doch müssen sie gemäss Verordnung rechtzeitig in die Nachführung des Bundesinventars einbezogen werden. Dieser Einbezug ist u.a. deshalb sinnvoll, weil die Kantone gewisse Vorgaben (Geodatenmodell und Methodik zur Inventarnachführung) berücksichtigen müssen, wenn sie ihrerseits eine Nachführung ihrer IVS-Objekte von regionaler oder lokaler Bedeutung anstreben.

Wie ist die Nachführung organisiert?

Für die Planung und Koordination hat das ASTRA im Bereich Langsamverkehr eine neue Stelle geschaffen. Die Verkehrshistorikerin und Inventarexpertin Erika Flückiger Strebel leitet das Nachführungsprojekt beim ASTRA. Unterstützt wird sie in fachlich-methodischen Fragen durch einen Fachausschuss. Dieser besteht aus Vertreterinnen und Vertretern der kantonalen IVS-Fachstellen und diverser nationaler Inventare sowie aus IVS-Expertinnen und Experten und Geodatenspezialisten.

Was sind die zentralen Herausforderungen?

Das Bundesinventar umfasst rund 3700 Streckenkilometer sowie 3000 Beschriebe zu Strecken, Linienführungen oder Abschnitten von historischen Verkehrswegen von nationaler Bedeutung mit Substanz oder mit viel Substanz. Alle Angaben auf der Inventarkarte müssen kontrolliert und Veränderungen neu kartiert werden. Auf dieser Grundlage werden anschliessend die Objektbeschriebe inhaltlich überarbeitet und durch eine klare Unterteilung in eine Beschreibung und eine Schutzbegründung an die Vorgaben von Artikel 5 NHG angepasst.

Die Wegsubstanz ist aktuell ausschliesslich in der IVS-Geländekarte im Detail dokumentiert. Es handelt sich dabei um eine Rasterkarte, die anders als eine Vektorkarte nachträglich nicht mehr verändert werden kann. Um Veränderungen an Wegverläufen und Wegsubstanz kartieren zu können, müssen deshalb in einem ersten Schritt die in der Geländekarte verzeichneten Wegelemente, -oberflächen und -begleiter digital erfasst und in die bereits vektorisierte Inventarkarte integriert werden.

Für die Erfassung der aktuellen Wegverläufe und der Wegsubstanz wird eine Fachapplikation entwickelt. Sie wird es ermöglichen, die während der Geländeanalyse festgestellten Veränderungen der Wegsubstanz vor Ort zu erfassen und die vektorisierten Angaben der Geländekarte entsprechend anzupassen. Zudem soll sie die Überarbeitung der Objektbeschriebe wesentlich vereinfachen.

Für eine fachlich korrekte Nachführung des Bundesinventars braucht es den Einbezug der IVS-Objekte von regionaler und lokaler Bedeutung und damit die Mitwirkung der Kantone. Das ASTRA wird daher die Fachapplikation nach ihrer Erprobung während der ersten Phase der Nachführung des Bundesinventars den Kantonen kostenlos zur Verfügung stellen. Sie können damit ihre IVS-Objekte von regionaler und lokaler Bedeutung einfacher nachführen und direkt in die vektorisierte Inventarkarte des IVS einpflegen.
